节拍的计算案例

节拍时间和人的直觉是相反的。它很容易被认为与生产周期时间的概念相类似。对高层经理来说,掌握节拍时间的方法之一是找出企业主要价值流中的节拍时间。这是一个很有启发性的练习,同时将使他们能感受商业市场的脉搏。

客户导向是企业立身之本,在企业管理实践中如何体现客户导向呢?节拍时间是管理者实现客户导向原则的不二选择。从顾客端开始,了解顾客的需求并以此确定节拍时间,而节拍指导生产所有工序的生产节奏。

节拍时间是指在一定时间区间内,总有效生产时间与客户需求数量的比值,是客户需求一件产品的所需要的时间。

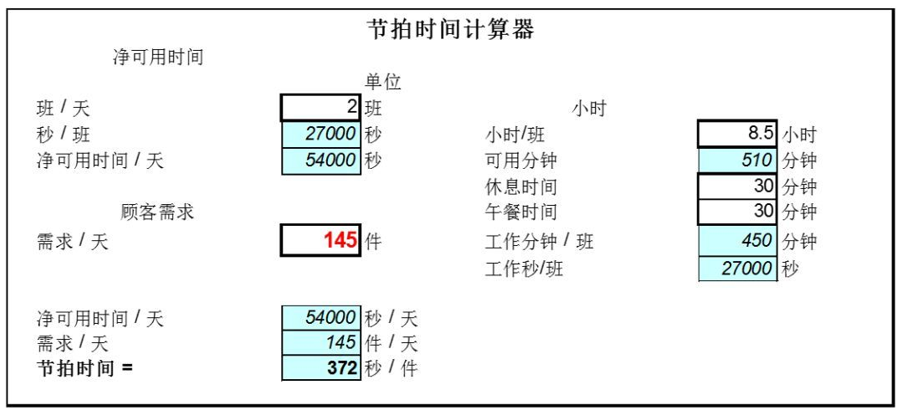

图3-2为节拍时间计算器。

图3-2 节拍时间计算器

节拍时间=(2班/天7.5小时/班60分钟/小时60秒/分钟)/145件/天

=372秒/件=6.2分钟/件

从节拍时间的计算方法可以看出,节拍与生产周期不同,是匹配客户需求的一种目标时间,并随客户需求数量和有效工作时间变化而变化,是人为设定的时间。节拍时间反映的是需求对生产节奏的要求,如果需求比较稳定,则所要求的节拍也是比较稳定的,当需求发生变化时节拍也会随之发生变化,如需求减少时节拍就会变长,反之则变短。
