挣值分析是一种分析方法,它使用一组与范围、进度和成本相关的测量指标,以确定项目的成本和进度绩效。它针对每个工作包和控制账户,计算并监测以下三个关键指标:
(一)计划价值
计划价值又称为PV,是为计划工作分配的经批准的预算。它是为完成某活动或工作分解结构(WBS)组成部分而准备的一份经批准的预算,不包括管理储备。项目的总计划价值就是项目的完工预算,即BAC。
(二)挣值
挣值又称EV,是对已完成工作的测量值,用该工作的批准预算来表示,是已完成工作的经批准的预算。
(三)实际成本
实际成本又称为AC,是在给定时段内,执行某活动而实际发生的成本。

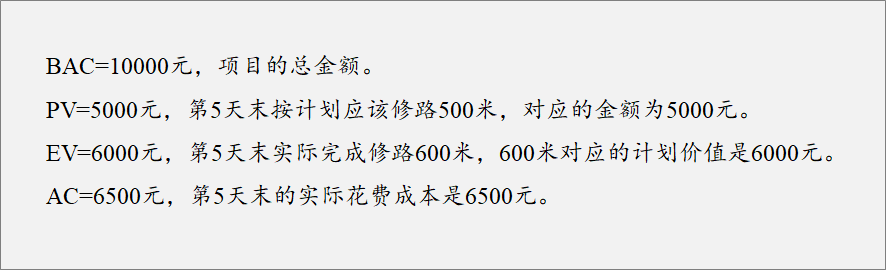

例如,一个项目要求10天修路1000米,且工作量平均分配在每一天。为完成这项工作经批准的总金额是1万元。第5天末,经测量发现实际修路600米,花费的成本为6500元。基于目前的项目开展情况,测量指标如下:
基于以上绩效测量指标,就可以进行偏差分析计算,如成本偏差(CV)、进度偏差(SV)、成本绩效指数(CPI)、进度绩效指数(SPI)。
CV=EV-AC,成本偏差表示挣值与实际花费的成本之间的偏差。上例中,第5天末已完成的工作对应的批准预算金额EV为6000元,实际花费的成本为6500元,所以CV就是-500元,即超出预算500元。通常情况下,如果CV为正值,表示成本节约;如果CV为负值,表示成本超预算;如果CV为0,表示按计划成本进行,既没有超出预算,也没有节余。
SV=EV-PV,进度偏差表示挣值与计划价值之间的偏差。上例中,第5天末已完成的工作对应的批准预算金额EV为6000元,第5天末计划完成的工作对应的批准预算金额为5000元,所以SV就是1000元,表示进度超前。通常情况下,如果PV为正值,表示进度超前;如果PV为负值,表示进度落后;如果PV为0,表示按计划进度进行,既没有超前,也没有落后。
CV和SV能够表明项目成本或者进度的绝对偏差,但无法说明偏差的程度。比如一个20亿元的项目超出预算1000元和一个1万元的项目超出预算1000元,性质肯定是不同的;一个工期为10年的项目进度比计划进度落后1天和一个工期为10天的项目进度落后1天,性质显然也是不同的。所以,除了使用CV和PV表示成本和进度的绝对偏差,还需要通过CPI和SPI表示成本和进度的相对偏差。
CPI=EV/AC,成本绩效指数表示挣值与实际花费的成本之间的比值,它能够清楚表明项目高于或低于项目计划成本的百分比。上例中,第5天末已完成的工作对应的批准预算金额EV为6000元,实际花费的成本为6500元,所以CPI就是0.92,CPI是一个小于1的数字,说明超出预算。通常情况下,如果CPI大于1,表示成本节约;如果CPI小于1,表示成本超预算;如果CPI等于1,表示按计划成本进行,既没有超出预算,也没有节余。
SPI=EV/PV,进度绩效指数表示挣值与计划价值之间的比值。上例中,第5天末已完成的工作对应的批准预算金额EV为6000元,第5天末计划完成的工作对应的批准预算金额为5000元,所以SPI就是1.2,表示进度超前。通常情况下,如果SPI大于1,表示进度超前;如果SPI为小于1,表示进度落后;如果SPI等于1,表示按计划进度进行,既没有超前,也没有落后。
