1.搬迁理由
(1)政府
由于政府的五年计划,工厂必须在×××X年9月前搬家(而新产品的SOP是在同年的7月1日,如何不影响到主机厂的生产是个问题)。
(2)销售
销售增长了15%,而且每年都有新的项目增加。
(3)厂房
现有的生产区域比较狭窄,没有多余的地方来放置新的生产线,所以现有的产能不能满足客户的要求,对于质量和人员的安全也存在较高的风险。
(4)物流
三个仓库处于不同的地方,浪费了运输和管理成本,先进先出(FIFO)不能得到执行,物料放置的位置不能得到固定,进料检验在生产线旁,不利于管理。
2.目前的状况(工厂和项目)
(1)工厂
总面积(包括厂区空地)共计7060平方米。其中包括:
办公楼:1315平方米,包括厕所、餐厅。
厂房:2495平方米,有两个车间(一个是1445平方米,一个是1050平方米),包括生产区域,生产、防火和电子门。
(2)仓库
仓库包括3个租赁地,一个是1200平方米,一个是700平方米,还有一个是1350平方米,其中最远的仓库离工厂6.5千米,总计3250平方米。
(3)新项目(已获得)
A1:来自一汽大众/出口到别的国家。
B1:来自一汽大众。
C1:来自一汽大众。
(4)现在的工厂布置图
现在的工厂布置图,分为两部分,一部分为加工区域,另一部分为办公区域。
加工区域有两个车间,一个是机加工车间(1050平方米),另一个是装配车间(1445平方米)。现有的办公室面积为580平方米(包括会议室、生间、楼梯等),可容纳39人,,技术部门的某一个办公房,人均办公面积是3.5平方米。
办公区示意图如图11-1所示。

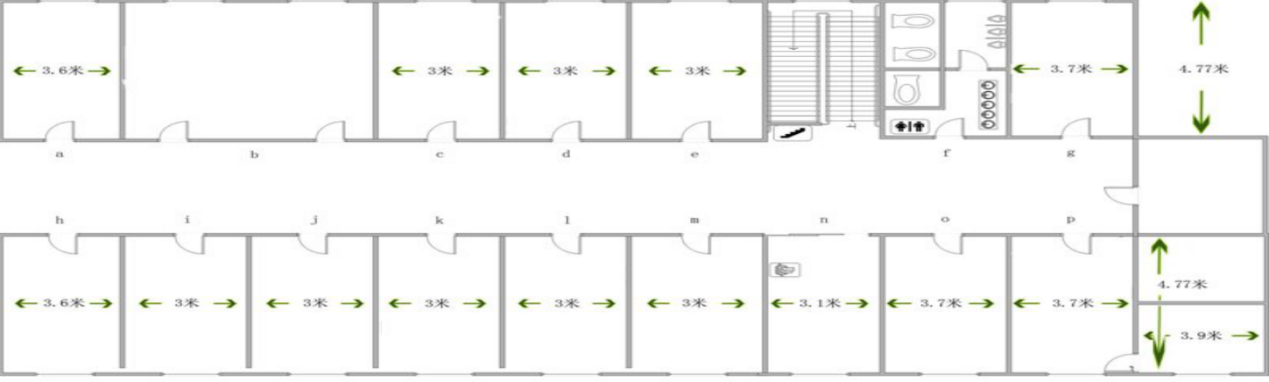

图11-1 办公区示意图
3.搬迁后的地方需要满足什么要求
(1)新项目有什么需求
第一,未来的项目。新项目需要2000平方米(包括生产和物流面积)。
第二,新的样件生产车间。由于新项目的增加,而生产任务又紧,二者经常发生冲突,影响进度。为了不影响正常的生产秩序,需建立新项目样品试制车间,从而推进新项目的进展。
第三,试验室。为满足客户的要求,投入新的试验设备。
(2)搬迁需要
整理出搬迁所需要的面积规划(我们现有的生产区域状况和所需要的面积规划),具体如表11-1所示。
表11-1搬迁面积规划表
单位:平方米
区域 | 现有的面积 | 需要的面积 |
XX区 | 270 | 290 |
XX区 | 690 | 815 |
XX区 | 150 | 240 |
XX区 | 320 | 550 |
XX区 | 320 | 365 |
实验室 | 45 | 300 |
办公室 | 800 | 2000 |
仓库 | 3610 | 2000 |
... | ... | |
(3)计划的新厂房
总面积(包括厂区空地):31000平方米。其中,生产车间7300平方米,办公室区域2100平方米。
扩展:5700平方米。
门卫:XX平方米。
④基础设施:标准的供水/供热/供电系统;齐全的通信和网络系统;全面的监控系统。
⑤化学品仓库:50平方米。
⑥油气仓库:50平方米
新旧厂房对比表见表11-2如示。
表11-2 新旧厂房对比表
现有厂房 | 新厂房 | |
地点 | ×××X | ×××X |
可用空间/平方米 | 3800 | 9400 |
扩展可能性/平方米 | 5700 | |
基建 | 没有完成 | 已经完成 |
基建优化和投资 | 是 | 是 |
交通 | 方便 | 方便 |
年租金/万元 | ××× | |
靠近高速公路/千米 | 10 | 1 |
税收优势 | 过期 | 是 |
留用员工 | 可能(50%) |
(4)×××项目搬迁计划(Relocation timetable for ××× project)
供应商内部的搬迁时间计划
供应商内部的搬迁时间计划如表11-3所示。
表11-3 供应商内部的搬迁时间计划表
针对表格中一些比较主要的环节简要翻译如下。
A.完成租赁合同(Week 13~15)。
B.签署新厂房的设计和建造合同(Week16)。
C.开始基础建设。
D.工厂地板的建设。
E.安装灯具。
F.安装管道。
G.安装物流支架。
H.验收和检查厂房。
I.厂房建设。
J.安全库存。
面向主机厂制订的交付时间计划
供应商面向主机厂制订的交付时间计划表如表11-4所示。
表11-4 供应商面向主机厂制订的交付时间计划表
针对表格中一些比较主要的环节简要翻译,具体的时间计划如下:
A. 12月31日搬家计划得到董事会的批准/准备工装和试生产样件
B.1月15日 试生产样件交付
C.1月31日 详细的搬家计划
D.3月31日 搬家准备
E.2月5日 内部过程审核(手工焊)
F.3月1日 试生产样件交付(手工焊)
G.3月10日 正式的过程审核(手工焊)
H.3月30日 首件检验报告
I.5~6月 安全库存生产(手工焊)
J.5月10日 安全库存交付(手工焊)
K.7月1日 批产(手工焊)
L.6月1日~7月31日 搬家
M.7月 机器焊设备安装
N.8月9~20日 在新工厂机器焊过程审核
O.9月 机器焊过程爬坡生产
P.10月 取消手工焊
Q.11月 机器焊零件交付
